一、項目簡介


效果圖

      西安電子谷是西安高新區“一區兩谷一心一社區”萬億產業大平臺的重要組成部分,規劃面積20.31平方公里,東起西灃路、南達西安外環高速、西接城市綠心、北臨中央創新區,包括西安電子科技大學、西安電子谷核心區、長安通訊產業園、西安高新綜保區和未來科技城五大功能區。

      由西安高新控股集團建設運營的西安電子谷核心區總占地417.84畝,總建筑面積110.29萬平方米,由西安電子谷總部、西安人工智能園區、西安工業互聯網園、西安國家電子實驗園四大功能園區構成,建成運營后預計聚集各類電子信息龍頭和知名企業600余家,帶動就業人口3萬人,營業收入300億元,初步打造為下一代半導體產業策源地和環大學經濟帶核心區。




二、項目控制

      我司承建電子谷項目E區幕墻工程,精心選派了公司優秀的施工管理團隊,制定了詳細的施工方案。


1、工期保證

圖紙審批:投入足夠資源,確保設計批核時間;

材料采購:對于采購周期長的材料提前出圖、批核及采 購,如型材及玻璃;派專人駐廠監察生產進度;

生產加工:根據工程實際情況,優先加工;

現場安裝:合理劃分施工段,組織流水作業,搭接施工。

2、質量控制

技術處理:從設計入手,通過技術處理來進行質量控制;

組織措施:成立質量管理體系,明確責任分工,為質量控制提供保障;

質量管理:從設計、采購、加工、安裝、管理各個環節和角度進行質量控制,確保工程質量。

3、安全控制

三級安全教育:所有施工人員要進行“三級”教育,樹立安全意識。

現場安全措施:工地現場嚴格按照規定設置相關的安全措施,確保施工作業人員安全。




三、項目難點

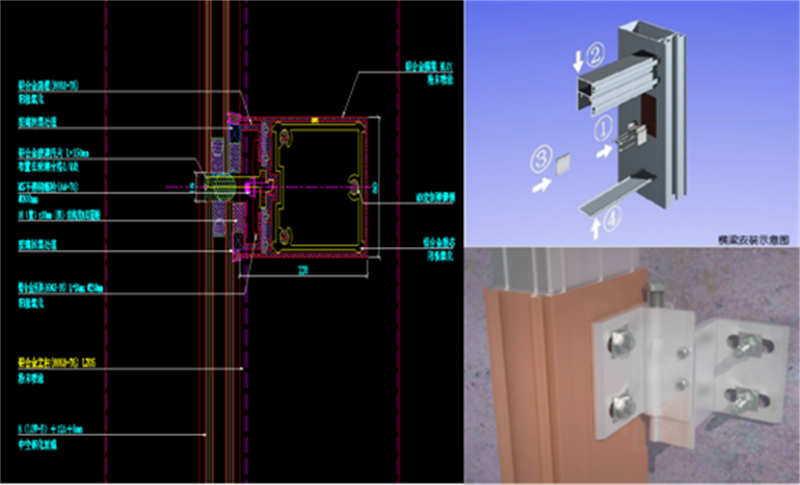

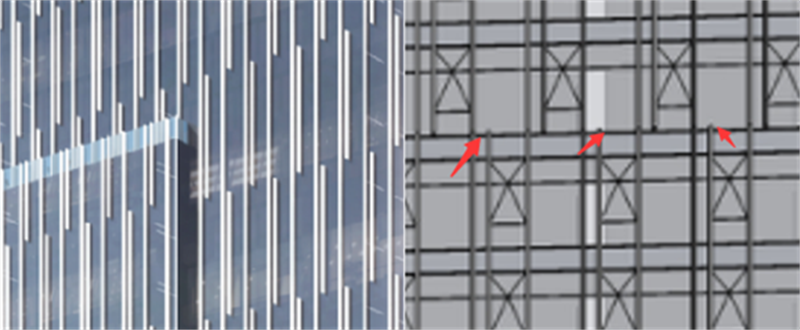

      1、本工程體量大,幕墻系統多,主要幕墻系統為十多種;材料種類多,其中玻璃板塊種類為7種,金屬板種類為3;同時本項目幕墻分格大,裝飾線條為錯縫式布置。要保證不同規格玻璃在同一完成面上對幕墻構造提出了較高要求。


安裝方案可視化模擬、可行性工作等

解決方案:

      通過采用 BIM 進行深化設計,根據不同規格的玻璃通過轉接件、副框開模進行解決厚度問題。通過合理安排材料下單尺寸,安排施工順序,也可根據模型的逼真呈現,進行方案優化,節點改進,從而提高施工質量和觀感質量,在施工前對工人進行 4D 可視化技術 交底。


      2、幕墻系統;型材種類多,構件幕墻型材70多種,單元幕墻型材50余種。不同材料的拼裝、構造是幕墻加工制造的難點。


解決方案:

傳統二維圖紙輔以BIM三維視圖,使技術人員與施工人員的技術交底工作形象具體,避免理解歧義。

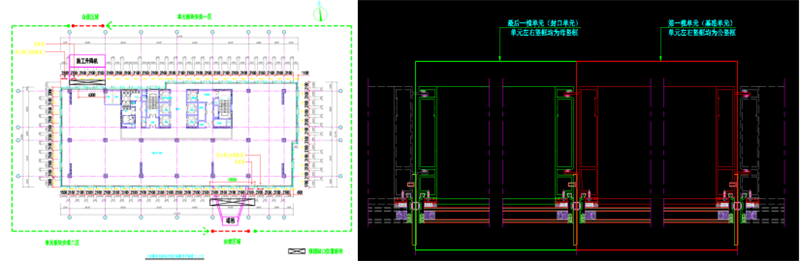

      3、本工程兩塔樓玻璃幕墻裝飾條為錯縫造型,對于幕墻的測量放線難度較大,精度要求較高,是本工程的控制重點。

解決方案:

      成立專業的測量團隊;

      選用先進的測量?jī)x器和設備。

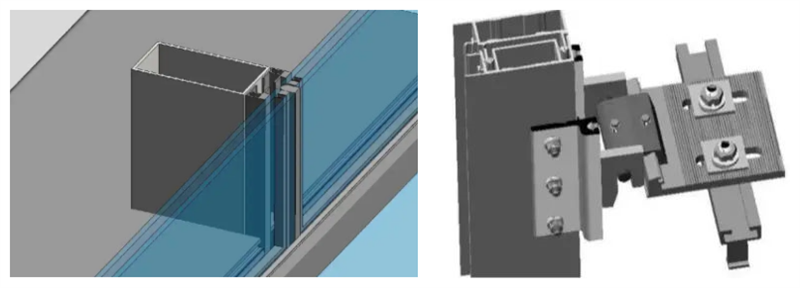

      4、交接部位處理:幕墻龍骨T形縫及立面玻璃幕墻存在交界面,如何處理交界面的氣密性和水密性問題是關鍵,對收邊方案和項目施工提出了更高要求,此部位收邊是本工程的重點。


交界面處理

解決方案:

      前期設計考慮此部位現場施工的可行性,設計與施工相結合;

      現場施工時,嚴格控制此部位施工的精細程度,保證各個工序合格。


      5、塔吊、施工電梯收口是本工程的難點

解決方案:

      考慮到現場施工電梯和塔吊位置的影響,現場單元板塊安裝時需要預留數個單元板塊,待施工電梯和塔吊完全拆除之后再行安裝。這些收口單元板塊,采用雙母料的收口形式,保證從上向下插接時不會因?yàn)楣⒅c上橫梁的干涉而無法安裝。




四、戰疫情 推進度

      自202112月進場以來,我司人員積極配合甲方及總承包單位對工程項目極力推進。

      2021年底西安經歷新冠疫情全城封鎖期間我司嚴格遵守國家相關規定。設計部居家辦公深化幕墻圖紙,與設計院及總承建單位網上溝通深化設計幕墻相關圖紙;材料部積極推動各主材的樣品開樣;爭分奪秒,在經歷了為期37天的疫情封城后,我司人員過年休假期間也沒有絲毫放松,于202233日已與設計院完成了所有E區幕墻工程圖紙的簽字蓋章。


      2.27號全國又經歷了新一輪的新冠疫情,我司為了遵守建設單位、總承包單位及本地防疫部門規定提前預定大批本地勞務工人。因疫情封控廠家預定的吊籃進不了西安。我司現場項目部人員從西安本地周邊地區高價調運施工吊籃。因疫情封城耽誤工期。為了搶出幕墻工作面1.3號樓從15層開始搭設吊籃,2.4號樓從4層開始搭設吊籃。施工設施費用及人工費用翻倍增長。公司管理層決定不計代價不計成本配合總承建單位及總承包單位在疫情封控這個特殊時期,保安全、保質量、保生產。堅決打好電子谷E區幕墻工程攻堅戰。為電子谷E區的交付使用保駕護航。

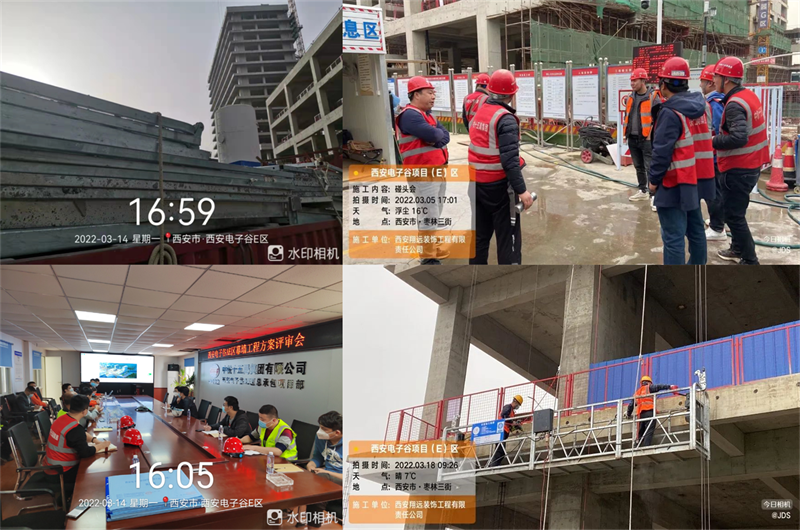

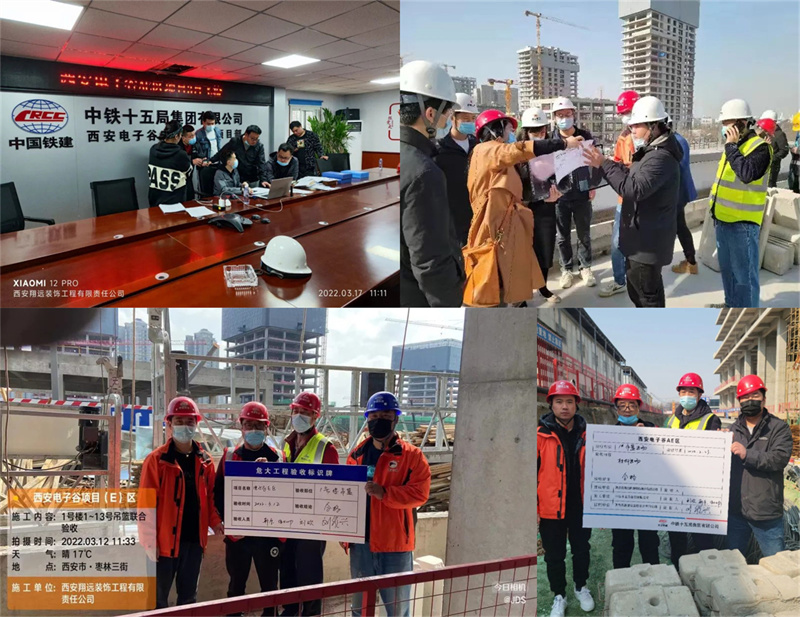

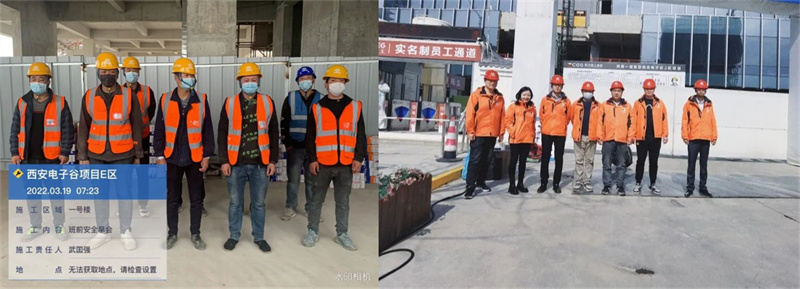

      223日第一批吊籃進場;37日第一批幕墻工程后置預埋件及配套輔材已進場;截止到今天319日吊籃已搭設完成60%,1#樓預埋件已上墻50%。

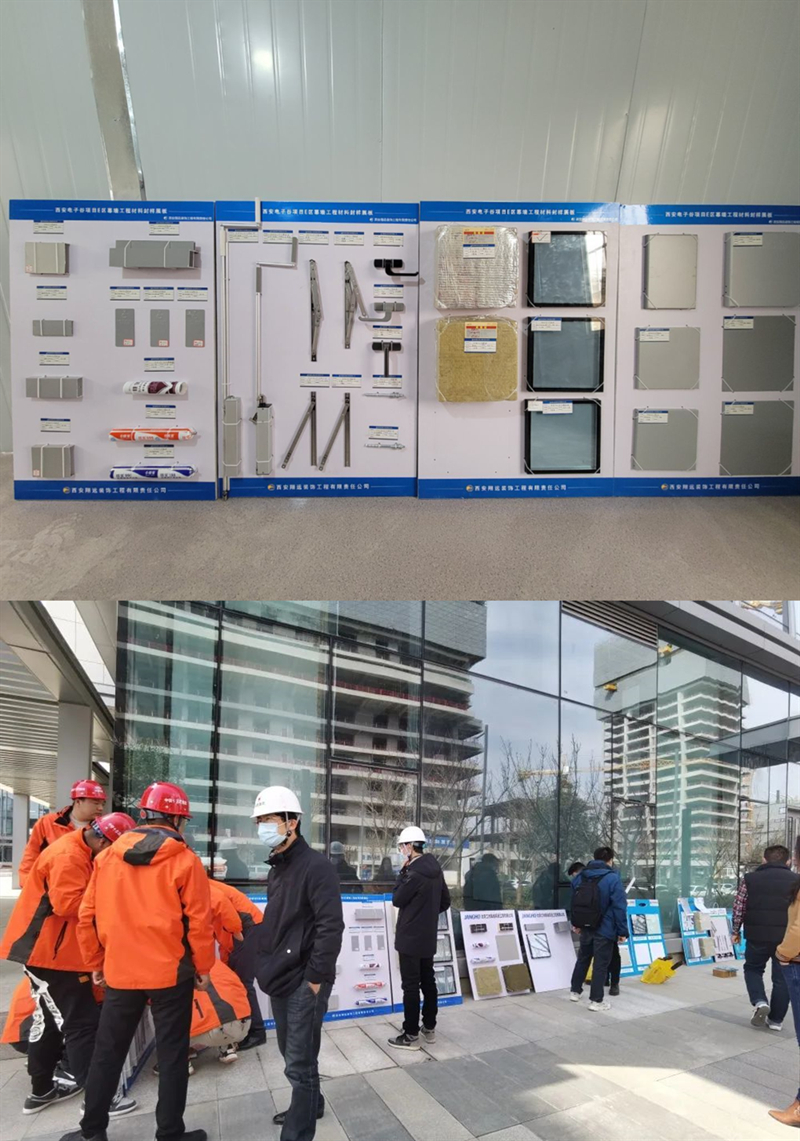

      玻璃,鋁型材,鋁單板,密封膠及五金件的材料封樣展板,在多次現場封樣過程中不負業主監理,總承包單位領導的厚望,我們翔遠標準的材料封樣展板得到了各個單位的一致好評。

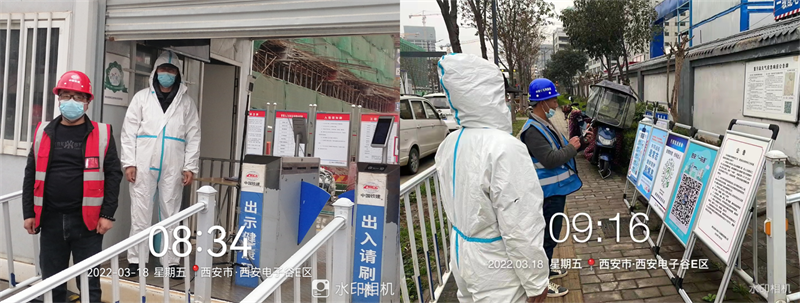

      疫情就是命令,防控就是責任,疫情發生以來,公司及項目高度重視疫情防控工作,積極采取各種有效措施加強疫情防控,得益于公司及項目的多措并舉,疫情防控工作進展順利,項目建設是拉動經濟發展的總引擎,在做好疫情防控工作的同時也抓緊推進重點項目建設,疫情當前我們值守在一線,項目建設我們奮勇?tīng)?zhēng)先,“一手抓防疫,一手抓項目,兩手抓,兩不誤?!?/span>

      十幾年深耕,鑄就翔遠品質,我司始終秉承建造者的匠心,認真鑄造每一個工程,秉持“創新、專業、品質、共贏”的企業核心理念,樹立行業標桿,引領行業未來!


創新引領前行

專業締造精品

品質鑄就經典

共贏成就夢想

瀏覽量:2497

上一篇: 【一線快報】抗疫情,戰嚴寒,春節不停工,翔遠團隊眾志成城,汗灑楊凌自貿大廈
下一篇: 3·8 婦女節快樂
新聞動態
案例展示
  • 1
  • 2
  • 3
  • 4
  • 5

西安市高新區科技三路樹中心B座19層整層

電話:029—86118797 , 029—85858588

郵箱:xaxygc@163.com

掃描二維碼關注我們

公眾號

微官網

陜ICP備15011935號 地址:西安市高新區科技三路樹中心B座19層整層

電話:029-86118797-8001 技術支持:龍采科技集團

Copyright ? 版權所有:西安翔遠裝飾工程有限責任公司   http://4only1.com

www.xaxygc.cn
